项目名称:苏州李公堤美豪酒店空气能热水工程(新建)
项目地点:苏州市工业园区李公堤3期22幢
项目类型:酒店新建集中热水系统
服务规模:客房80间,含大堂、餐厅等公共用水点
施工工期:3天完成主机、水箱、泵组、管路与控制安装调试
承建单位:苏州陇赣节能科技有限公司

▲ 屋顶机房全景:10匹主机与15吨水箱分区布置
一、项目背景:新建酒店,热水要一次配足
酒店位于苏州李公堤3期22幢,金鸡湖畔商业街区别墅式楼栋,共80间客房。客流有商务差旅与周末度假双高峰,用水集中在早7~9点、晚20~23点。
新建项目没有旧系统可依托,热水系统要一次性配足、开业前投用,还要顶得住满房时的早晚双高峰。
二、设计依据:水是算出来的,不是估出来的
| 核算项 | 取值与算法 | 结果 |
| 客房热水定额 | 酒店客房按150L/间·日(含公共用水分摊) | 80×150L |
| 日热水需求 | 80间×150L | 约12吨/日 |
| 储水配置 | 12吨×1.25余量系数,覆盖双高峰与入住波动 | 15吨热水箱 |
| 主机配置 | 2台10匹机组并联,单台制热约38kW | 复热13吨/日以上 |
主机按2台并联配置,不是"一大一小":任何一台检修时另一台仍可维持基础供热,满房季两台同开顶住双高峰。

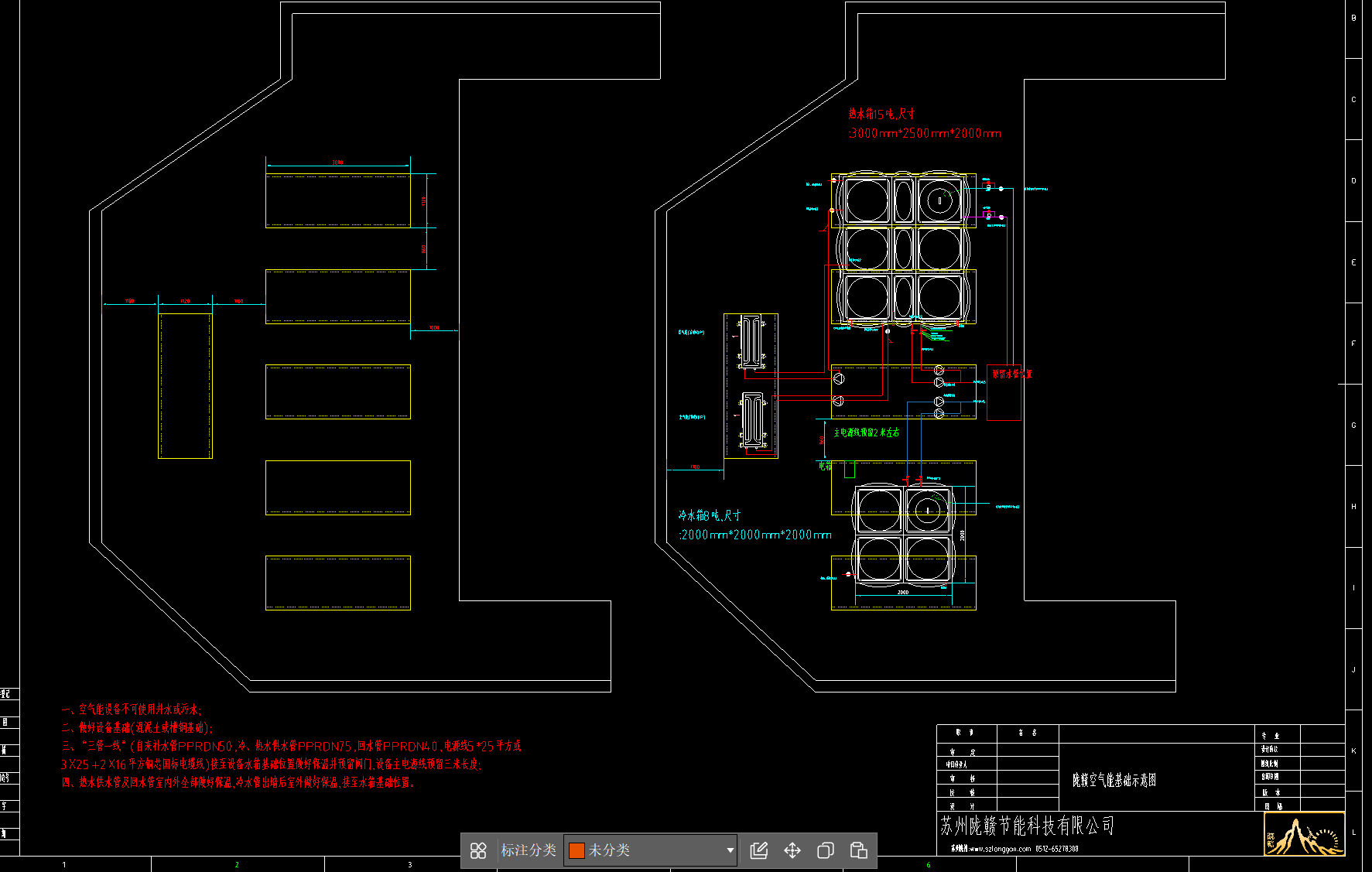

▲ 设备与基础布置图(苏州陇赣设计)
三、核心配置:主机·储水·缓冲·供水·控制
热源:2台10匹商用空气能机组并联,屋顶钢构基础固定,减振垫+膨胀螺栓;储热:15吨方形不锈钢保温热水箱,现场拼装焊接;缓冲:8吨方形冷水箱(2000×2000×2000mm),市政自来水先入缓冲箱再补水,稳住进水温度与压力;供水:热水、冷水增压泵均变频控制,末端开多少供多少,恒压不冲击;管路:主管供水DN65×2,循环上下DN32,补水PPR DN32,排污溢流DN32独立管路,DN40电加热备用回路。

▲ 主机钢构基础与减振安装

▲ 15吨不锈钢保温水箱现场拼装
四、图纸先行,照图施工
设备布置、管路走向、配电点位在图纸上先定死:供水DN65×2、循环上下DN32、补水PPR DN32、排污溢流DN32、DN40电加热备用,水箱管口一一对应。现场只按图对位,不临场妥协。

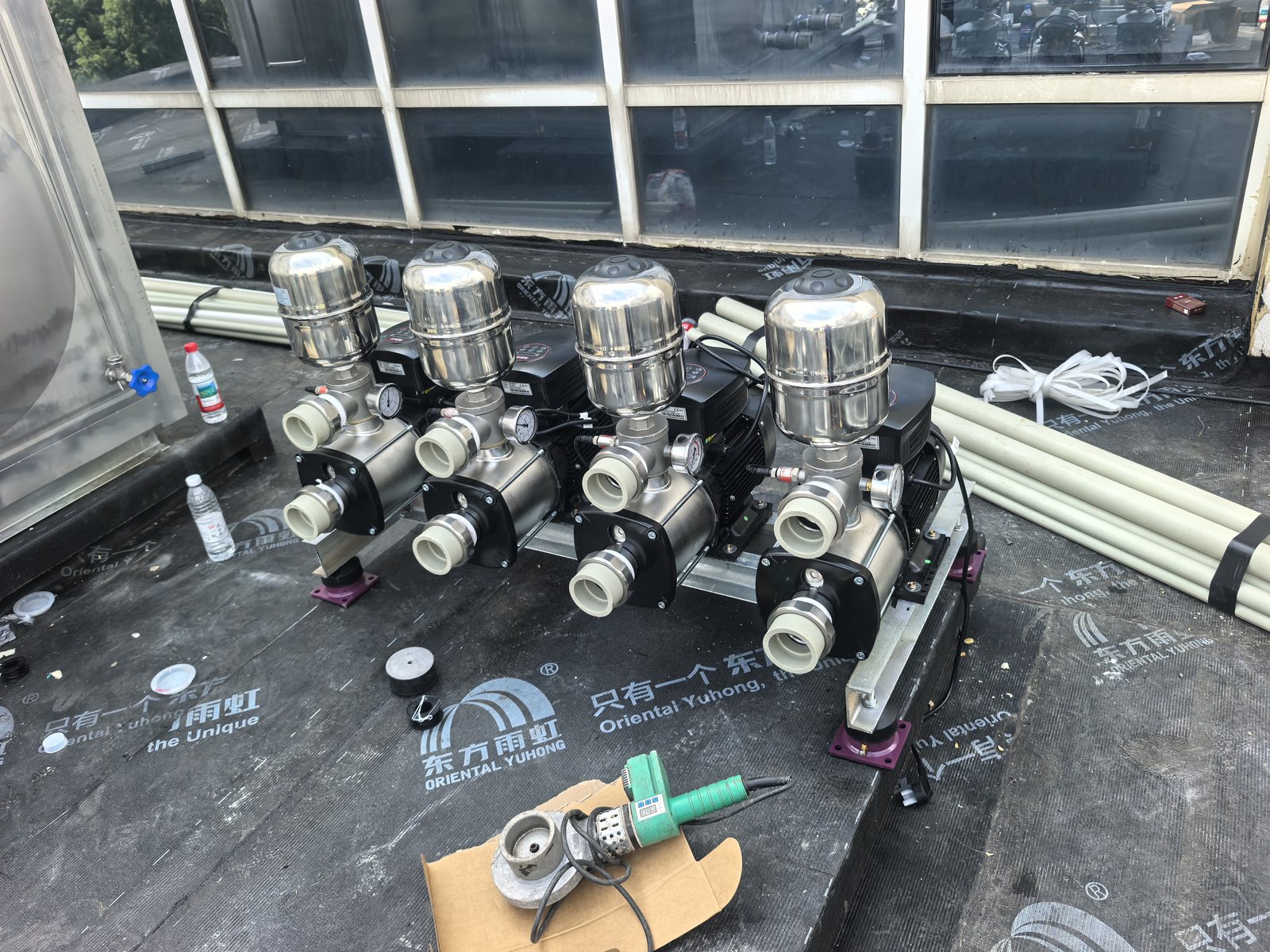

▲ 屋顶变频增压泵组

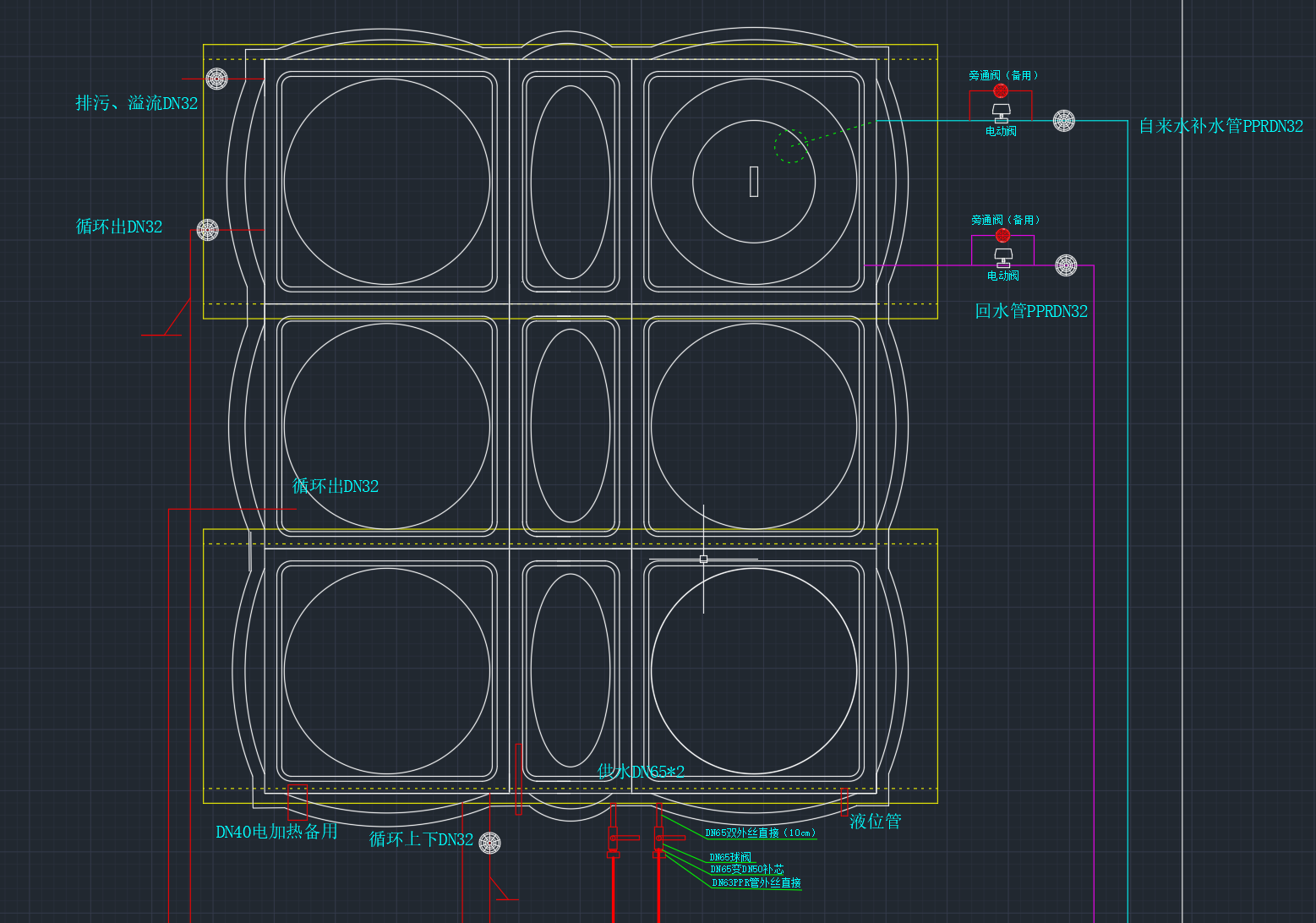

▲ 热水箱管口布置图:排污溢流/循环/补水/液位
五、施工四步:3天工期三线并行
STEP1 屋面基础与就位:设备基础按图放线,钢构与膨胀螺栓固定,减振处理后再吊装主机与水箱。
STEP2 储水系统成型:15吨热水箱与8吨冷水箱现场拼装焊接就位,排污、溢流、液位管、补水管分路接出,满水试漏。
STEP3 主机与泵组安装:2台主机并联接管,变频增压泵组安装、阀门压力表到位,管路保温收口。
STEP4 配电与联动调试:控制柜接线,水位与温度点位校验,主机启停、泵组变频联动,满负荷试运行。

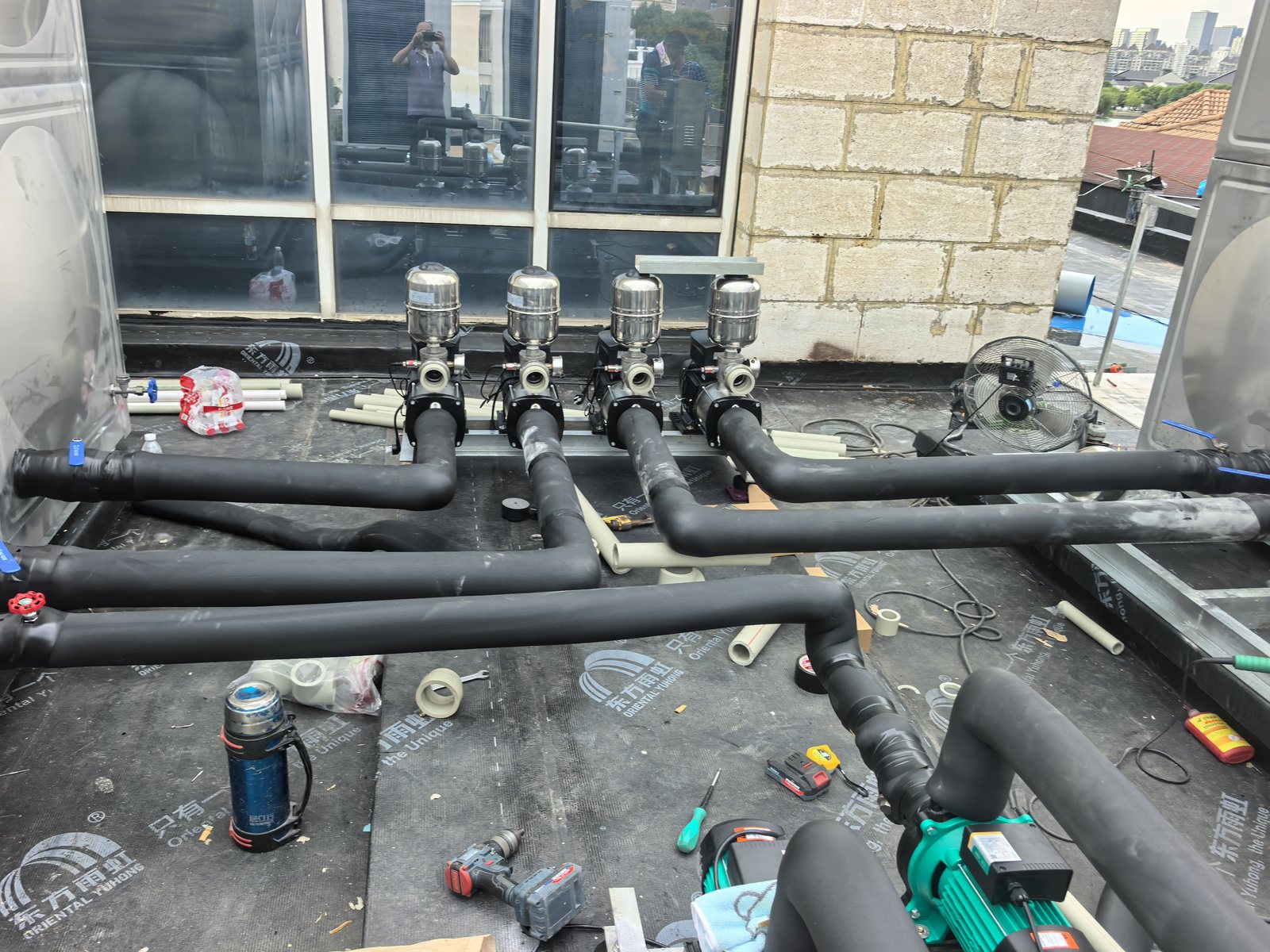

▲ 泵组与管路安装过程
六、运行账:每吨热水多少钱
按产出1吨55℃热水(进水15℃)折算:空气源热泵约11.6元(COP约4.0,含泵组电耗);燃气锅炉约21.5元(按天然气3.5元/m³);电热水器约49元。同口径下,热泵每吨热水的能源成本约为电热水器的四分之一、燃气锅炉的一半。按12吨/日用量,一年省下的能源费相当可观(实际以现场电价、气价与用水量为准)。
七、售后保障
管件、阀门、保温材料逐批核对规格与合格证后才上屋面;控制柜元件合格证、接线图留档,水位、温度点位逐点校验后通电联动;基础、接管、保温、调试分节点拍照留存,后期检修可直接对照原始状态。
